Akkuyu Nükleer Güç Santrali'nde kritik eşik: 2. ünite kubbesi yerleştirildi

Akkuyu NGS'nin 2. güç ünitesinde reaktör binasının sızdırmazlık alanını oluşturacak iç koruma kabuğu kubbesi, 40 kişilik uzman ekibin operasyonuyla konumlandırıldı.

HMHaber Merkezi
· 1 dk22 okunma
Akkuyu Nükleer Güç Santrali'nde kritik eşik: 2. ünite kubbesi yerleştirildi
Akkuyu Nükleer Güç Santrali'nde kritik eşik: 2. ünite kubbesi yerleştirildi

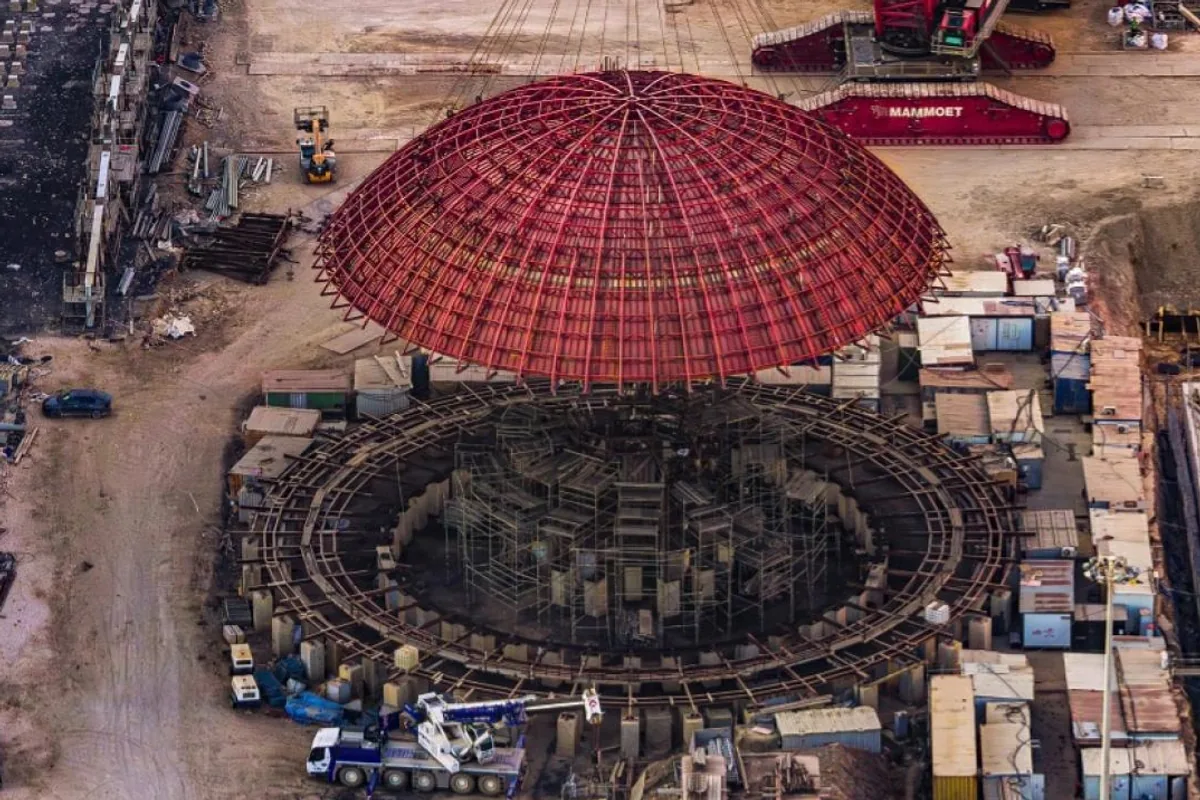

Türkiye'nin enerji vizyonunda stratejik öneme sahip olan Akkuyu Nükleer Güç Santrali (NGS) inşaatında önemli bir teknik aşama daha geride bırakıldı. Akkuyu Nükleer AŞ tarafından yapılan resmi açıklamaya göre, santralin 2. güç ünitesinde reaktör binası sızdırmazlık alanının iç koruma kabuğu kubbesi, tasarlanan konumuna başarıyla yerleştirildi.

Sızdırmaz İç Hacim Oluşturuldu

Rusya Devlet Nükleer Enerji Kuruluşu Rosatom tarafından yürütülen inşaat sürecinde, yaklaşık 7 saat süren hassas bir operasyon gerçekleştirildi. Ağır yük taşıma kapasiteli paletli mobil vinçlerin kullanıldığı işlemde, yükün sapanlanması ve dengelenmesi süreçlerinde 40 uzman personel görev aldı. Bu operasyonla birlikte güç ünitesinin sızdırmaz iç hacminin oluşması sağlandı.

Teknik Detaylar ve Montaj Süreci

Özel yapı çeliğinden üretilen ve 15 farklı montaj bölümünden oluşan yarım küre şeklindeki iç koruma kabuğu kubbesinin hazırlık süreci oldukça detaylı ilerledi. Kubbe kirişinin montajı yaklaşık 4 ay sürerken, kaldırma işlemi için parçanın geometrisi ve ağırlığına özel olarak tasarlanmış bir travers kullanıldı.

Süreçle ilgili olarak Akkuyu Nükleer AŞ Genel Müdürü Sergei Butskikh, iç koruma kabuğu kubbesinin yerleştirilmesinin reaktör binası inşasındaki en karmaşık ve kritik operasyonlardan biri olduğunu vurguladı. Butskikh, parçaların üretiminden sahaya nakliyesine ve kaynak işlemlerine kadar aylarca süren bir hazırlık döneminin başarıyla sonuçlandığını belirtti.

Sırada Hangi İşlemler Var?

Kubbenin konumlandırılmasının ardından inşaat ekipleri şu adımları izleyecek:

  • Kubbe ile iç koruma kabuğunun silindirik bölümü kaynakla birleştirilerek sızdırmazlık tam olarak sağlanacak.
  • Kabuğun donatı işlemleri gerçekleştirilecek.
  • Beton dökme çalışmalarıyla yapısal güçlendirme tamamlanacak.
